稀有金属重砂选冶EPC工程:从实验室到量产工厂的完整交付

更新日期:2026-06-05 11:00:38浏览次数: 作者:admin

稀有金属重砂选冶EPC工程:从实验室到量产工厂的完整交付

稀有金属重砂选冶EPC工程:从实验室到量产工厂的完整交付


稀有金属重砂选冶涉及锆英石、金红石、独居石、钽铌铁矿等多种高价值矿物,但单一矿物含量通常仅1-5%。EPC总包模式将工艺设计、设备集成、土建施工、调试达产打包交付,解决传统建设模式中设计院与设备厂责任推诿、工期失控、回收率不达标三大顽疾。本文从项目前期到投产运营,拆解EPC工程的全流程要点。

一、为什么重砂选厂更需要EPC总包

走进内蒙古白乃庙的一个在建重砂项目现场,业主自己组织了设计、采购、施工三支队伍,结果工艺设计时没考虑原矿含水率波动,设备到厂后发现皮带廊道位置冲突,磁选机基础预埋件错位。返工增加投资约180万元,工期延误4个月。

重砂选冶的特殊性决定了EPC模式的必要性:

工艺链长。从脱泥、重选到磁选、电选、脱水,至少5个工序环环相扣。一个环节的参数偏差会放大到后续工序。

物料性质多变。海滨砂矿含泥量5-25%不等,风化残积砂含泥量可达40%。固定工艺无法适应所有原矿。

分离精度要求高。锆英石与金红石比重仅差0.4,需要磁选、电选多级提纯,设备接口容错率低。

EPC总包模式下,一个责任主体对回收率、产量、能耗、环保达标负总责,不存在扯皮空间。签约前锁定工艺指标,交付时按合同验收。



二、项目启动前的三项核心决策

不是所有重砂矿都适合建厂。EPC项目启动前,需要完成三项技术经济论证。

第一,重砂矿物解离度测定。取原矿样做筛析和MLA矿物解离分析。如果目标矿物在0.1mm粒级解离度低于70%,需要增加磨矿环节,投资增加约15-20%。新疆哈密某钽铌项目就是因此从预估的3000万追加到3600万。

第二,放射性水平评估。含独居石的重砂矿,铀钍总量超过0.1%时,冶炼厂需按甲级放射性工作场所设计。具体措施包括:厂房分区、独立排风系统、废水处理站、个人剂量监控。这部分增加投资约200-300万元。

第三,确定产品方案。卖混合重砂精矿还是分离后的单体精矿?前者工艺简单,设备投资低约25%,但产品附加值低30-40%。后者需要完整的磁选电选车间,一次性投资高,但运营利润空间大。

数据卡片

以年处理50万吨原矿的中型项目为例,混合精矿方案总投资约2200-2800万元,年产值约3500万元;单体分离方案总投资约3200-4000万元,年产值约5500-6000万元。差额1000万元投资,通过高附加值产品回收期约1.5年。

三、EPC设计阶段的三张关键图纸

设计方案决定项目成败的70%。EPC总包方需要交付三张核心图纸。

工艺流程图

包含从原矿到最终精矿的完整走向,标注每个环节的设计品位、产率、水量、药剂用量。以处理锆英石-金红石混合重砂为例,流程图应体现:

原矿品位ZrO2 1.2%、TiO2 0.8%
螺旋溜槽粗选后重砂品位提升至ZrO2 8%、TiO2 5%
弱磁选分离独居石,产出独居石精矿品位REO 55%
强磁选提取锆英石,锆精矿品位ZrO2 65%
电选分离金红石,金红石精矿品位TiO2 90%

设备布置图

三维模型标注每台设备的定位坐标、检修空间、操作平台高度。重点关注磁选机与电选机的衔接。磁选机排矿口到电选机给料斗的高差应控制在1.5-2.0米,高差太小皮带容易堵料,高差太大增加土建成本。

管线综合图

水、电、气、药剂管线的走向和标高。重砂选厂水耗大,循环水管直径需按1.5倍理论流量设计,预留结垢余量。某云南个旧项目因循环水管径偏小,投产后每月需停厂清垢一次,年损失产量约2000吨精矿。

四、核心设备选型的三个原则

设备选型不能只比价格,需要看三个匹配度。

粒度匹配

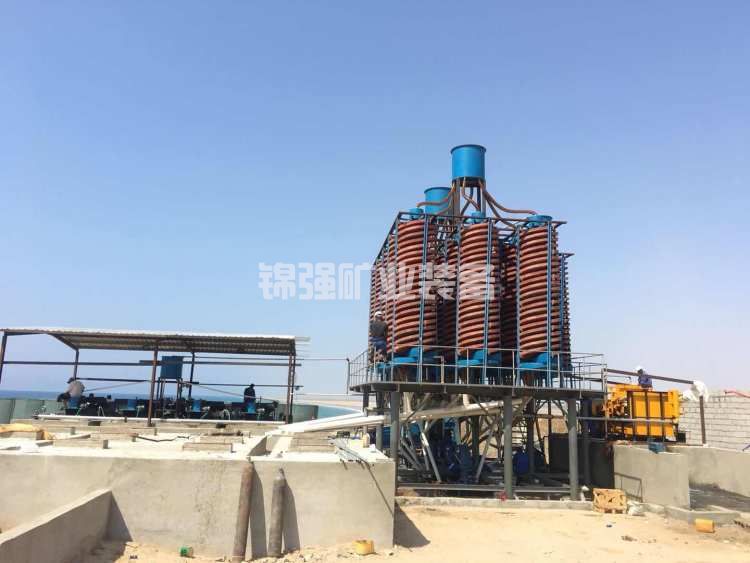

重砂选厂给矿粒度通常为0.5-0mm,其中-0.074mm细泥占比30-50%。螺旋溜槽处理-0.074mm粒级效率仅40-50%,但处理+0.074mm可达85%以上。因此在螺旋溜槽前应设置分级,粗粒进螺旋,细粒进摇床。

磁场匹配

四种常见重砂矿物的比磁化系数差异显著。强磁选机背景场强需达到1.2-1.5T才能有效回收锆英石。采购时要求供应商提供实际物料磁选报告,不要相信理论计算值。福建紫金山某项目选用了1.0T磁选机,锆英石回收率仅65%,更换为1.4T设备后提升至87%。

产量匹配

磁选机、电选机的单台处理能力通常为3-8吨/小时。当规模超过50万吨/年时,不建议采用单台大型设备,而应采用2-3台并联。并联配置的好处是一台检修时产能只下降30-50%,而单台故障会导致全线停产。

设备选型对照表

设备类型 适用粒度 处理能力 投资占比 选型要点
螺旋溜槽 0.5-0.074mm 4-6t/h/头 15% 给矿浓度稳定在25-30%
摇床 0.2-0.037mm 1-2t/h/台 20% 床面坡度可调范围0-3度
高梯度磁选机 0.3-0.01mm 5-8t/h/台 30% 背景场强≥1.2T,介质板间隙2mm
高压电选机 0.2-0.04mm 3-5t/h/台 25% 辊筒温度控制在60-80度
陶瓷过滤机 -0.5mm 15-20t/h/台 10% 滤板酸洗周期7-10天



五、施工与调试的四个关键节点

EPC项目施工阶段容易出问题的四个节点:

基础验收

磁选机、电选机对基础平整度要求极高。设备到场前,总包方需用水平仪逐台验收基础,标高误差控制在±2mm以内。某项目因基础浇筑时预埋螺栓偏移,设备就位后纠偏花费2周时间。

管道冲洗

循环水管、药剂管安装后,必须分段冲洗。重砂选厂常见的堵管原因是焊渣、石子和滤布纤维。采用压缩空气+水冲刷,冲洗流速不低于2米/秒,持续30分钟以上。

单机空载

每台设备单独运行4小时,检查振动、温升、电流。螺旋溜槽空载时无异常噪音,磁选机滚筒转动灵活,电选机高压输出稳定在20-30kV无打火。

联动带料

用5-10吨原矿进行72小时连续带料调试。前24小时低给矿量运行,观察各环节积料情况。中间24小时提升至设计给矿量80%,取样化验各中间产品。最后24小时满负荷运行,每2小时取样一次,计算回收率。

六、回收率如何锁定在合同里

EPC合同中回收率条款是最大风险点。合理的约定方式是分阶段锁定:

设计阶段约定理论回收率不低于XX%
调试阶段约定72小时平均回收率不低于XX%
稳定运行1个月后,连续7天平均回收率不低于XX%

回收率以第三方化验数据为准。原矿、精矿、尾矿三方每天取样,缩分、制样、封存,每7天集中化验一次。总回收率计算公式为:精矿产量×精矿品位 ÷ 原矿处理量×原矿品位。

数据卡片

一个年产5000吨精矿的项目,回收率每差1个百分点,年损失精矿产量约50吨。按锆英石精矿12000元/吨计算,年损失60万元。因此合同中每低1个百分点扣除工程款的0.5-1%是合理条款。

七、常见问题提前规避

问:EPC总包方提供的回收率保证值是不是越高越好

答:回收率超过95%的承诺要警惕。重砂矿中目标矿物嵌布粒度细,重选环节抛尾时难免损失-0.01mm微细粒。海滨砂矿实际回收率85-92%是正常范围。承诺过高往往意味着以牺牲处理量为代价,比如将给矿量降到设计值的50%换取高回收率。合同应同时约定回收率和处理量,两者达到才算验收。

问:选厂布置在山地和平地有什么不同

答:山地项目可利用高差实现自流,减少矿浆泵数量。原矿仓到重选车间高差15-20米,矿浆可自流输送,节省电耗约15%。但山地土石方量大,挡墙投资增加。平地项目需要多级泵送,但建设速度快。西藏玉龙某项目选择山地布置,虽然挡墙投资多80万元,但每年电费节省约25万元。

问:海外项目的EPC怎么做

答:海外项目需增加海运、清关、现场安装三块费用。设备包装按出口标准做熏蒸木箱,海运保险费率约0.5%。清关委托当地代理,预留20-30天。现场安装需配备当地翻译和安全员。赞比亚铜带省某项目从合同签订到投产耗时14个月,比国内多5个月,主要时间花在清关和人员培训上。

问:尾矿库怎么设计

答:重砂选厂尾矿量占原矿95%以上,年尾矿排放量通常为30-100万吨。尾矿库设计库容需满足5-10年使用。含放射性尾矿需做防渗处理,库底铺设两布一膜复合防渗层,渗透系数小于1×10^-12厘米/秒。库区周边设监测井,每季度监测一次地下水质。

八、一个完整的EPC交付物清单

项目结束时,总包方应交付以下文件:

工艺部分:带料调试报告、72小时运行数据、设备操作手册、维护保养规程

土建部分:竣工图、隐蔽工程验收记录、材料检验报告

电气部分:电气原理图、PLC程序备份、仪表校准证书

环保部分:环评批复、环保设施验收报告、放射防护检测报告

培训部分:操作人员培训记录、考核试卷、视频教程



九、结尾总结

稀有金属重砂选冶EPC工程的核心逻辑是设计先行、设备匹配、责任闭环。记住三句话:

工艺设计阶段多投入一个月做物料分析和模拟计算,比投产后花半年调参数更划算。

设备选型不是买最贵的,而是买和你的矿石性质最匹配的。

合同中的回收率条款不是文字游戏,是用每个取样点的化验数据说话的硬约束。

如果你的项目正在前期论证阶段,建议先做三件事:取代表性原矿样做解离度分析,确定产品方案做经济测算,对比2-3家EPC总包方的工艺方案和过往案例数据。这三件事做完,项目能不能上、选谁来做,答案就有了。
